E42阪和道リニューアルプロジェクト

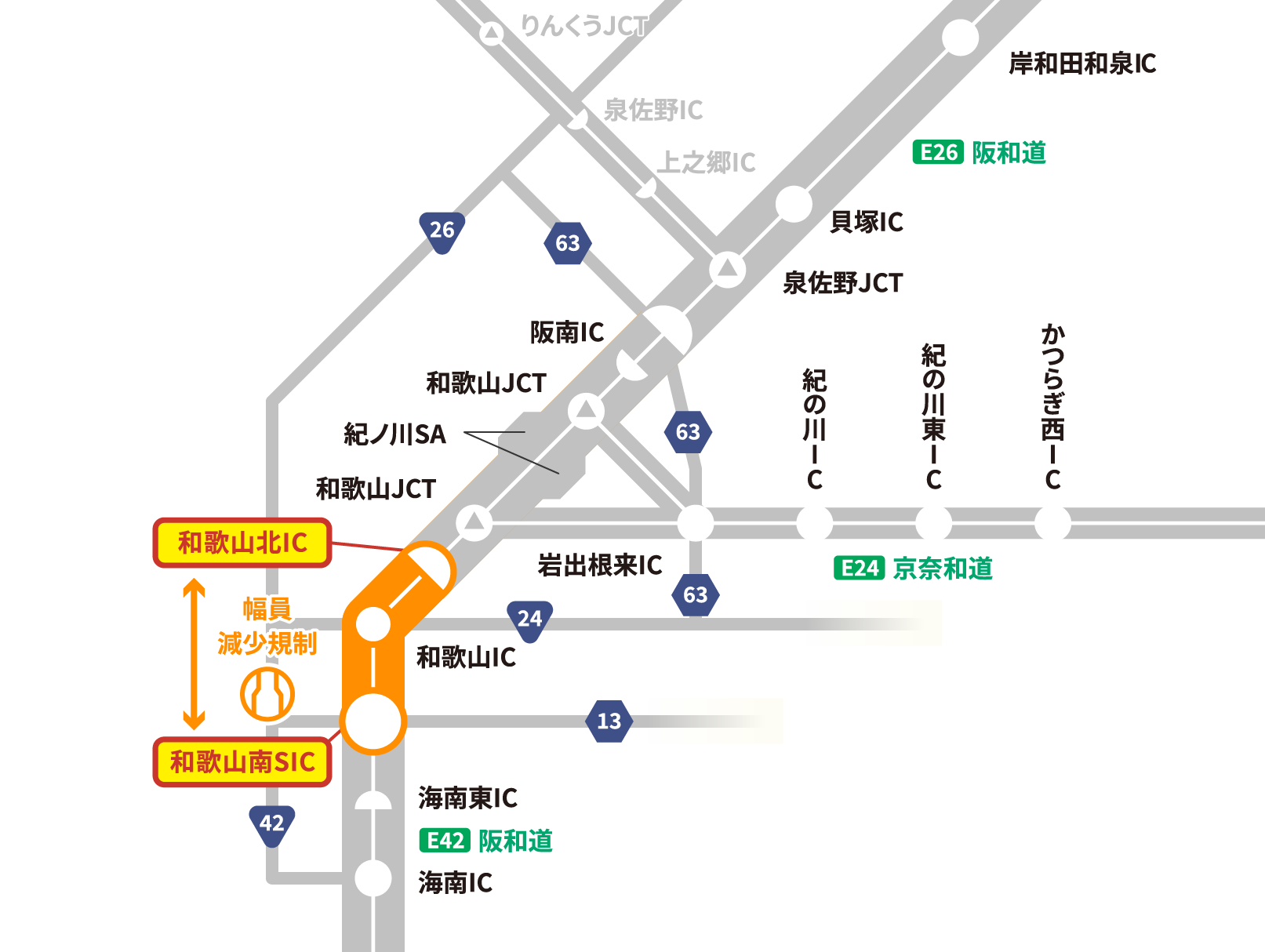

和歌山北IC 和歌山南SIC
終日車線規制
2021/5/31
9時
7/17
6時

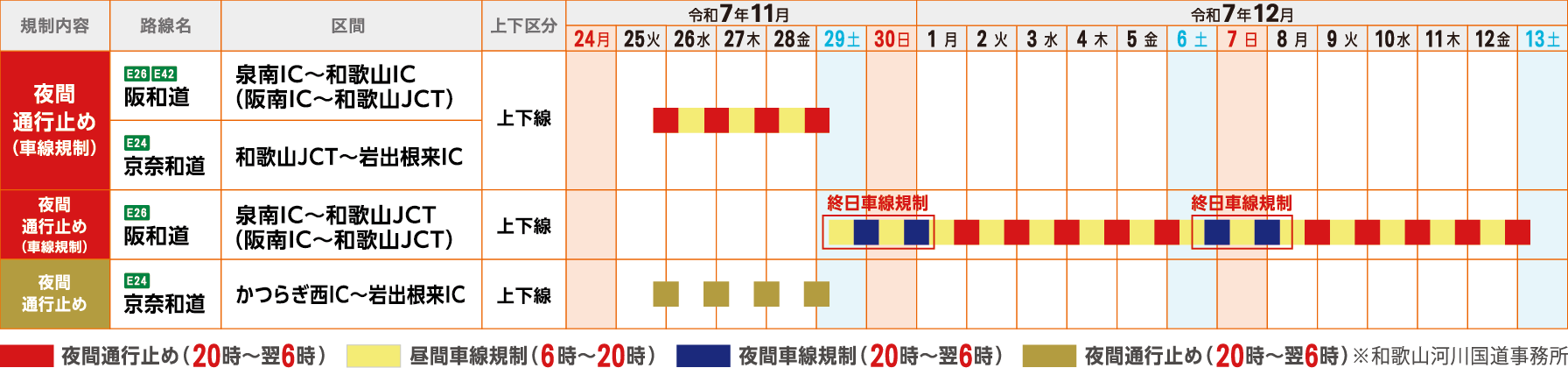

予備日:8/23(月)9時 〜 9/11(土)6時
※工事期間中、毎週土曜朝6時から
月曜朝9時の間は工事を行いません。

朝夕混雑を避けた
ご利用をお願いします。

十分な車間距離をとり、速度を落として安全な通行利用をお願いします。

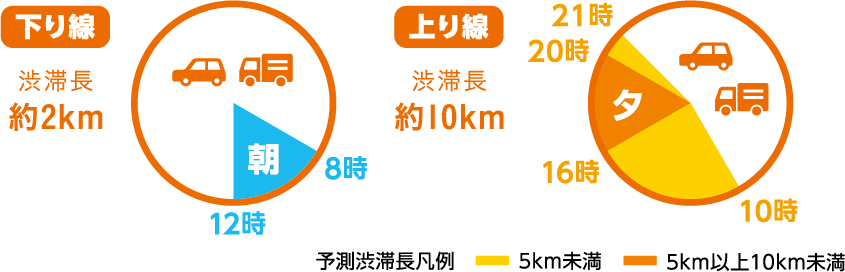

下り線渋滞時間
上り線渋滞時間

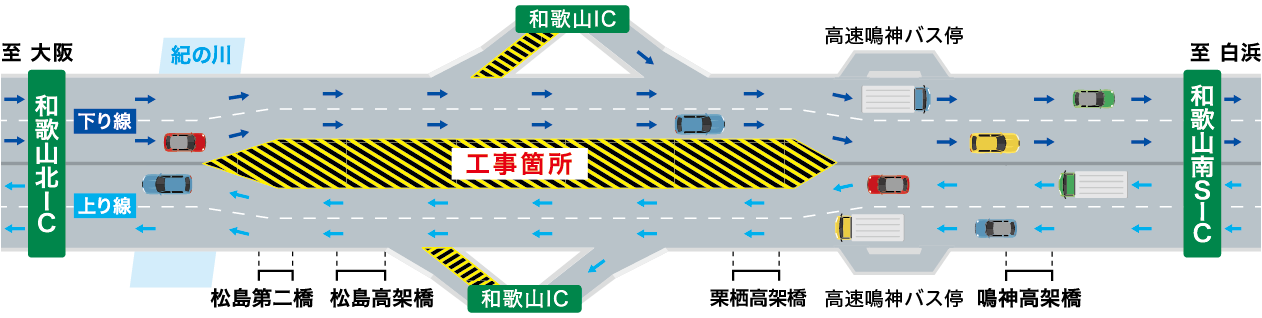

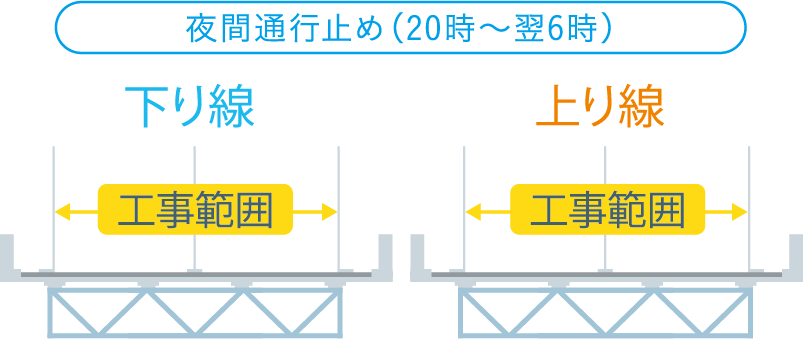

車線規制概要

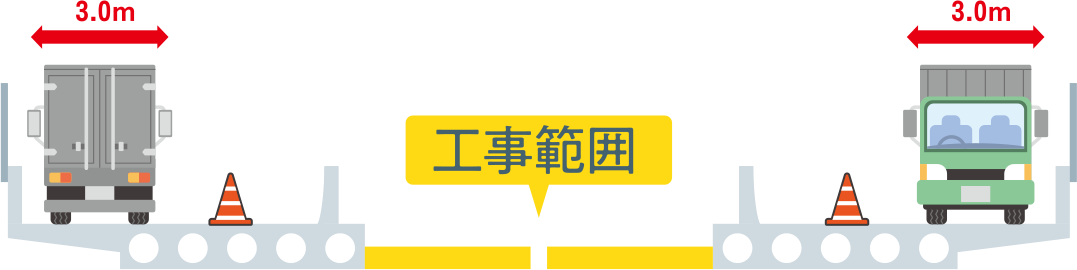

下図のように車線を切り替えながら行います。

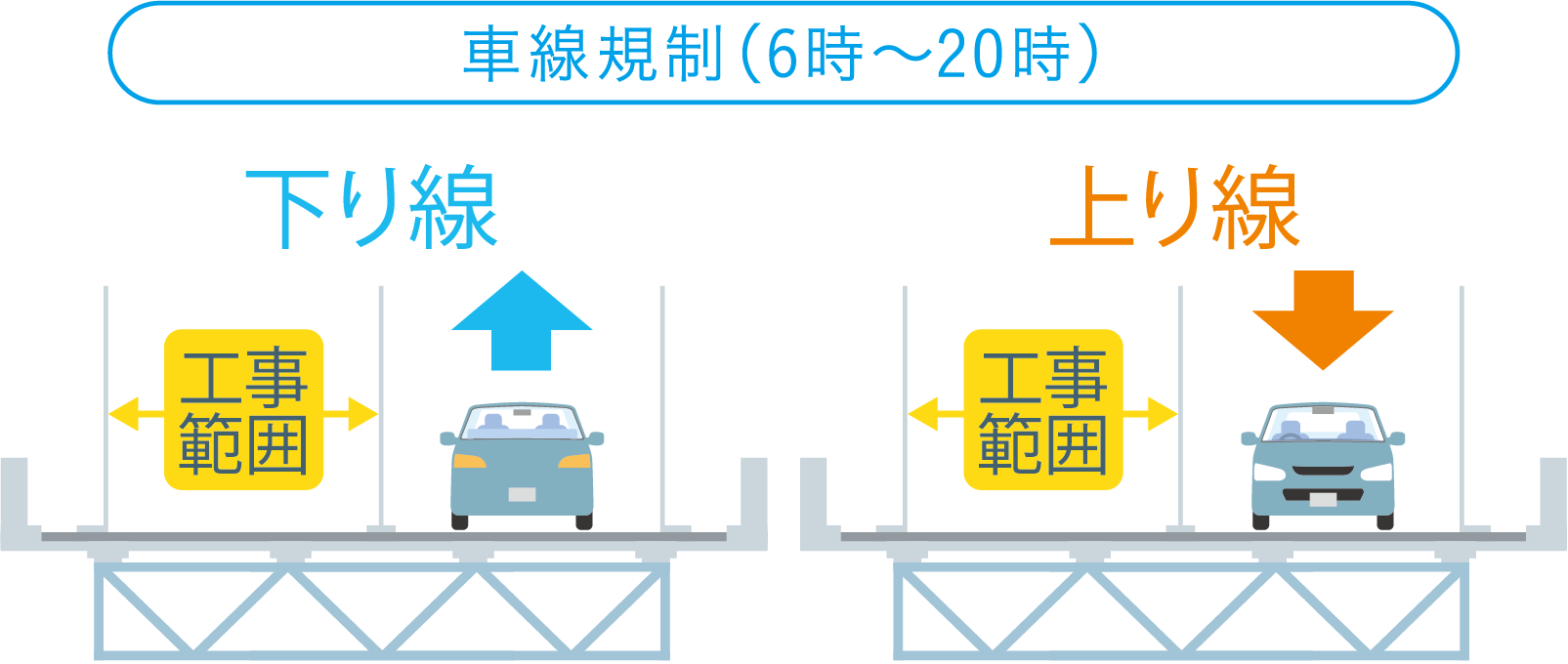

step 01
車線規制イメージ step1
step 02
車線規制イメージ step2
step 03
車線規制イメージ step3
step 04
車線規制イメージ step4
悪天候が続く場合は、工事を翌週に順延し上下線を変更するとともに、予備日にも終日車線規制を実施する場合があります。

渋滞予測

混雑時間帯を避けたご利用をお願いします。

渋滞予測時間

渋滞予測MAP

工事情報

Renewal 高速道路が、生まれ変わる。
阪和道を
リニューアルしていきます!
阪和自動車道 和歌山北IC~和歌山南SIC間は、1974年(昭和49年)の開通から47年が経過しています。当該区間の橋梁は、コンクリートの材料として用いる骨材にやむなく海砂を使用したことで、塩害による著しい損傷が発生しています。また、モータリゼーションの発展に伴い大型車の交通量が増加するとともに、規制緩和により車両の総重量が増加する傾向にあり、過酷な環境に置かれています。これまでも定期的に点検を行いながら部分的な補修・補強を繰り返してきましたが、構造物の長期的な安全性や耐久性の確保が困難になりつつあります。そこで、既設橋梁を撤去し、新たに橋梁を架け替える抜本的なリニューアル工事を行うことにより、これまでより耐久性のある安全・安心な道路へと生まれ変わります。

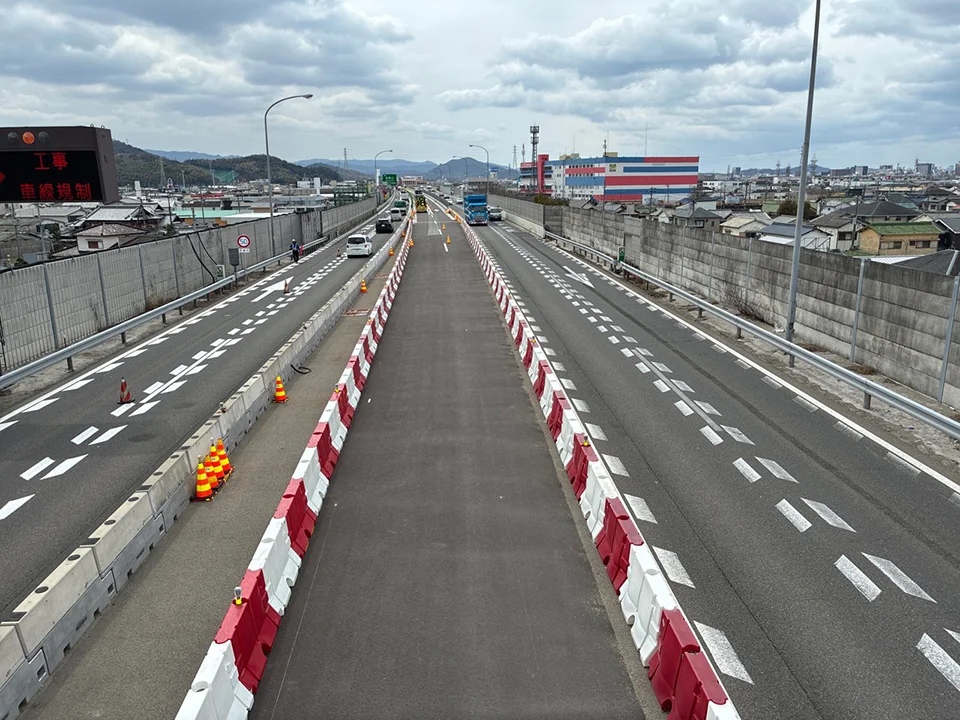

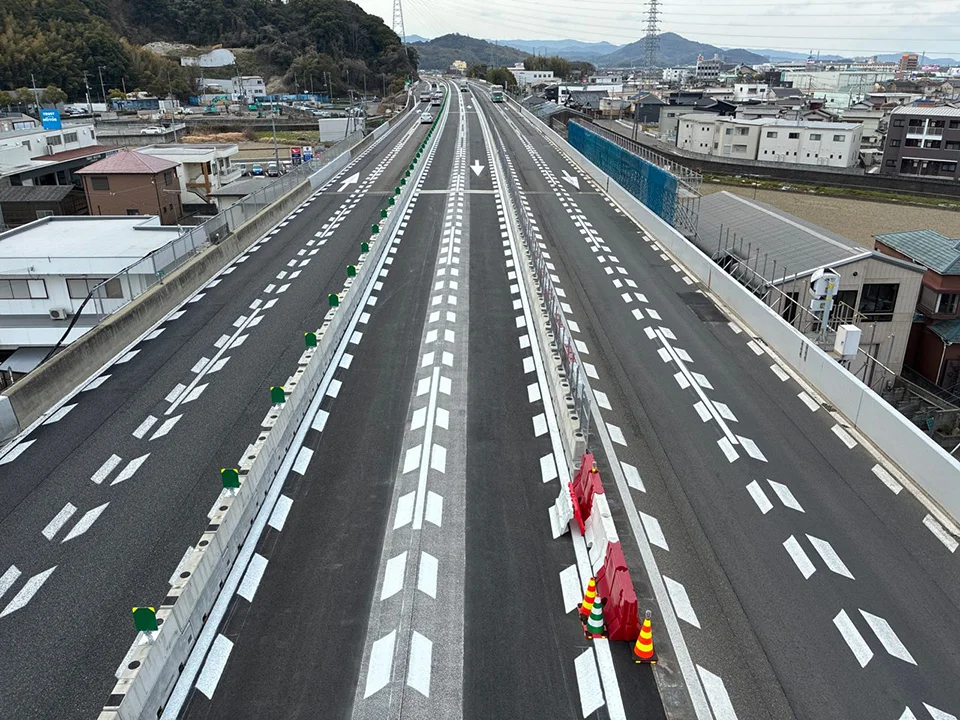

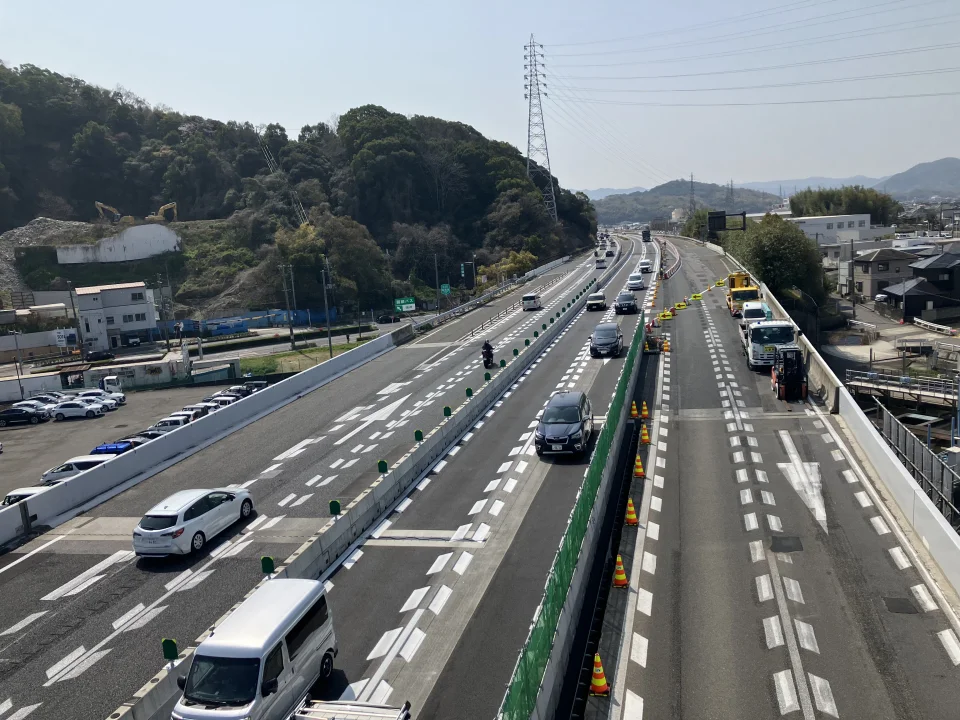

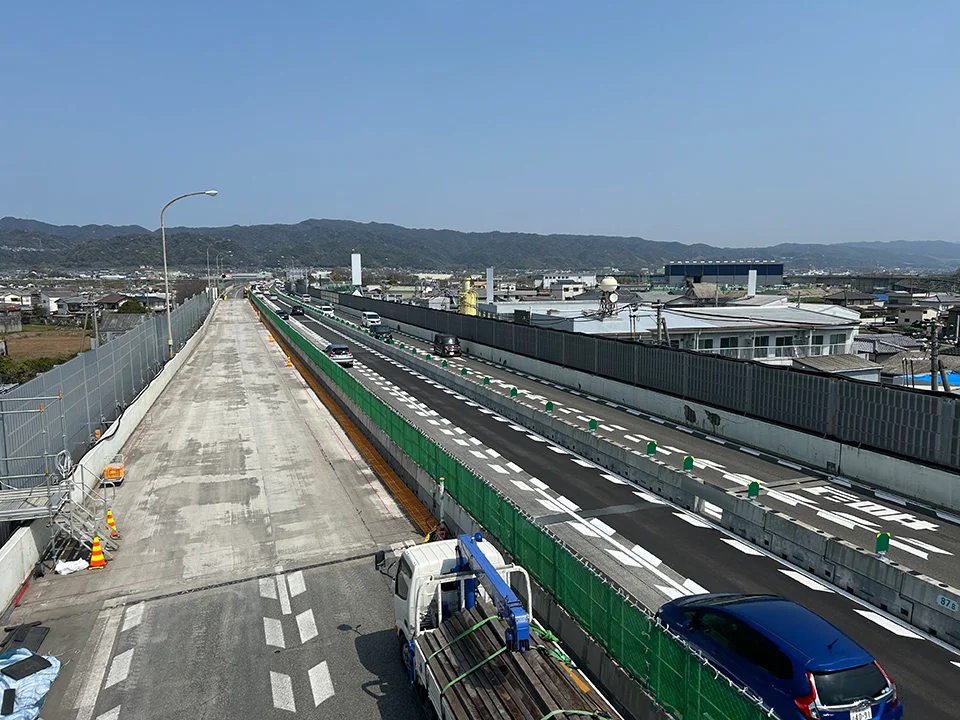

工事イメージ

松島高架橋 床版下面コンクリートの剥離

工事内容

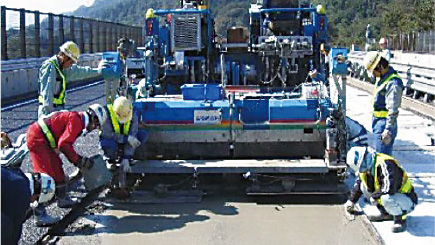

コンクリート床版増厚工事

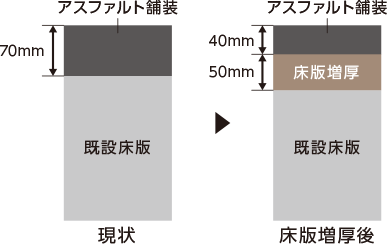

脆弱化したコンクリート床版を補強するため、コンクリート床版の上面に鋼繊維補強コンクリートを打設します。令和3年秋ごろから松島高架橋の架け替え工事に伴う走行位置の変更(車線シフト)、車線幅員の縮小を予定しており、走行帯の安全性を確保するための事前工事として行います。

コンクリート床版増厚工事イメージ
コンクリート床版増厚工事イメージ

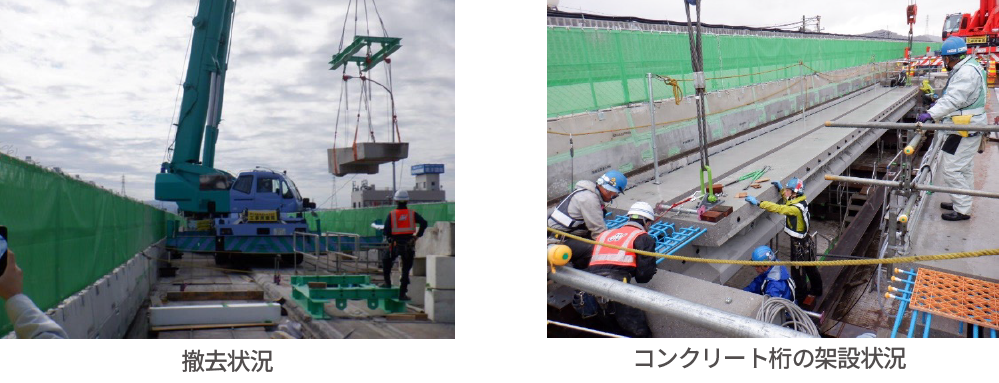

橋梁架け替え工事(令和3年秋ごろから)

車線幅員を狭くすることにより、4車線を確保しつつ分割して橋梁を架け替えます。また、工事進捗に合わせて通行帯を切り替えます。 ※今後の橋梁架け替え工事の具体の時期等については、改めてお知らせします。
橋梁架け替え工事イメージ
